1230千瓦。                   (帅  威) 湾港、向荡港及斜塘港3条河道,河道
                                                   总长14.44公里,堤防长度28.22公里。
              西部地区流域泄洪通道防洪堤                        截至2016年底,护岸结构完成80%,春
                        防达标工程                      节前护岸结构基本完成,计划于2017
                                                   年4月30日全面完工。2016年项目涉
                 上海市西部地区流域泄洪通道                     及七仙泾、响水港、范塘、后沙港、白牛
             防洪堤防达标工程中,松江区涉及泖                      塘及北白牛塘。整治河道总长12.07公
             港镇、新浜镇及石湖荡镇,河道长度                      里,堤防长度15.37公里。已完成上网
             38.286公里,堤防长度70.109公里。工               招投标,计划于2017年2月15日进场
             程自2014年启动,至2016年分三年进                  施工,2017年6月30日前护岸结构全部

             行。其中2014年项目涉及南界泾、北                    完成。                       (帅  威)
             石港及弯良泾3条河道,河道总长9.46
             公里,于2016年底完工验收,共加固堤                             骨干河道整治
             防18.51公里,改建引排水建筑物15座,

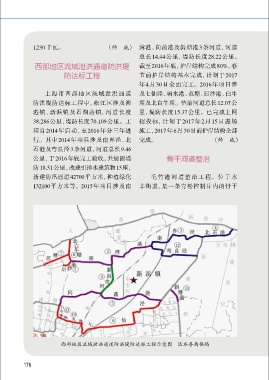

             新建防汛通道42700平方米,种植绿化                       毛竹港河道整治工程。位于永
             132100平方米等。2015年项目涉及南                 丰街道,是一条青松控制片内的骨干
