Page 742 - 松江年鉴2014
P. 742
SongJiang
2014 松江年鉴
5 第五节

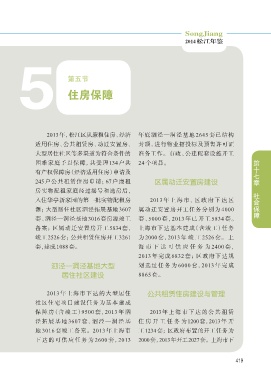

住房保障
2013年,松江区从廉租住房、经济 年底泗泾—洞泾基地 2645 套已结构
适用住房、公共租赁房、动迁安置房、 封顶,进行物业招投标及预售许可证
大型居住社区等多渠道为符合条件的 准备工作。市政、公建配套设施开工
第
困难家庭予以保障,共受理134户共 24 个项目。 十
有产权保障房(经济适用住房)申请及 七
章
245户公共租赁住房申请;67户廉租 区属动迁安置房建设
社
房实物配租家庭经过摇号和选房后,
会
入住华亭新家园的第一批实物配租房 2013 年 上 海 市、区 政 府 下 达 区 保
源;大型居住社区泗泾拓展基地3607 属动迁安置房开工任务分别为 4000 障
套、泗泾—洞泾基地3016套房源竣工 套、5000 套,2013 年已开工 5834 套。
备案;区属动迁安置房开工5834套, 上海市下达基本建成(含竣工)任务
竣工2526套;公共租赁住房开工3261 为 2000 套,2013 年 竣 工 2526 套。 上
套,建成1088套。 海 市 下 达 可 供 应 任 务 为 2400 套,
2013 年完成 6832 套;区政府下达规
泗泾—洞泾基地大型 划 选 址 任 务 为 6000 套,2013 年 完 成
居住社区建设 8865 套。
2013 年上海市下达的大型居住 公共租赁住房建设与管理
社区住宅项目建设任务为基本建成
保 障 房(含 竣 工)9500 套,2013 年 泗 2013年 上 海 市 下 达 的 公 共 租 赁
泾 拓 展 基 地 3607 套、泗泾—洞泾基 住 房 开 工 任 务 为1200套,2013年 开
地 3016 套竣工备案。2013 年上海市 工1234套;区政府布置的开工任务为
下 达 的 可 供 应 任 务 为 2600 套,2013 2000套,2013年开工2027套。上海市下
419
