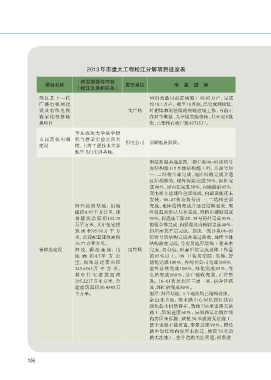

2013年市重大工程松江分解项目进度表

                               建设规模与内容
                  项目名称                         责任单位              形  象  进  度
                             (松江区承担任务)
               郊 区 县 下 一 代                              NGB改造目前进场施工10.85万户,完成
               广 播 电 视 网 建                              约10.1万户。截至10月底,已完成泗泾镇、
               设 及 有 线 电 视                      文广局     叶榭镇和洞泾镇的整转进场工作,目前正
               数 字 化 整 体 转                              在对车墩镇、九亭镇实施整转,共开展9批
               换项目                                      次,已整转有效户数43735户。
                             华东政法大学法学研
               市 属 高 校 内 涵 究与教学实验实训大           供电公司     前期准备阶段。
               建设            楼、上海工程技术大学
                             航空飞行实训基地。

                                                        泗泾拓展基地新凯三期C块06 – 05街坊号
                                                        房结构除11#主体结构施工外,其余号房
                                                        一、二结构全部完成,地库结构完成并通
                                                        过结构验收,现外保温完成70%,窗框完
                                                        成90%,屋面瓦完成50%,内墙粉刷65%,
                                                        变电站土建部位全部完成,内部设施还未
                                                        安装。06 – 07街坊各号房一、二结构全部
                             泗 泾 拓 展 基 地:用 地            完成,地库结构完成并通过结构验收,现
                             面积0.97平方公里,规               外保温灰饼已基本完成,网格布铺贴完成
                             划 建 筑 总 面 积112.75          95%,保温施工除2#、3#号房外完成95%,
                             万平方米,其中住宅建                 窗框全部完成,内保温及内粉刷完成40%,
                             筑 面 积95.98万 平 方            斜屋面找平层完成。新凯三期D块08 – 05
                             米,公建配套建筑面积                 街坊号房结构完成并通过验收,地库主体
                             16.77万平方米。                 结构验收完成,号房及地库装饰工程基本
               保障房建设         泗 泾、洞 泾 基 地:用      房管局     完成,各分包、配套单位完成总体工作量
                             地 面 积4.7平 方 公              的95%以上。08 –11街坊消防、电梯、智
                             里,规 划 总 建 筑 面 积            能化完成100%,各配套公司完成100%,
                             245.6562万 平 方 米,           室外总体完成100%,绿化完成85%,变
                             其 中 住 宅 建 筑 面 积            电站完成100%,分户验收完成,正在整
                             195.2217万平方米,公             改。10 – 01街坊北区三通一平,宿舍区搭
                             建建筑面积50.4345万              设,PHC桩完成80%。
                             平方米。                       泗泾、洞泾基地:5个地块均已结构封顶。
                                                        佘山北基地:强业路中心河以西红线内
                                                        绿化苗木仍然存在,致使 750 米道路无法
                                                        施工,形象进度 60%;辰塔路最北侧红线
                                                        内房屋未拆除,致使 30 米道路无法施工,
                                                        整个道路不能贯通,形象进度 90%;顾泾
                                                        路中间红线内房屋未拆迁,致使 70 米道
                                                        路无法施工,整个道路无法贯通,形象进



           106
