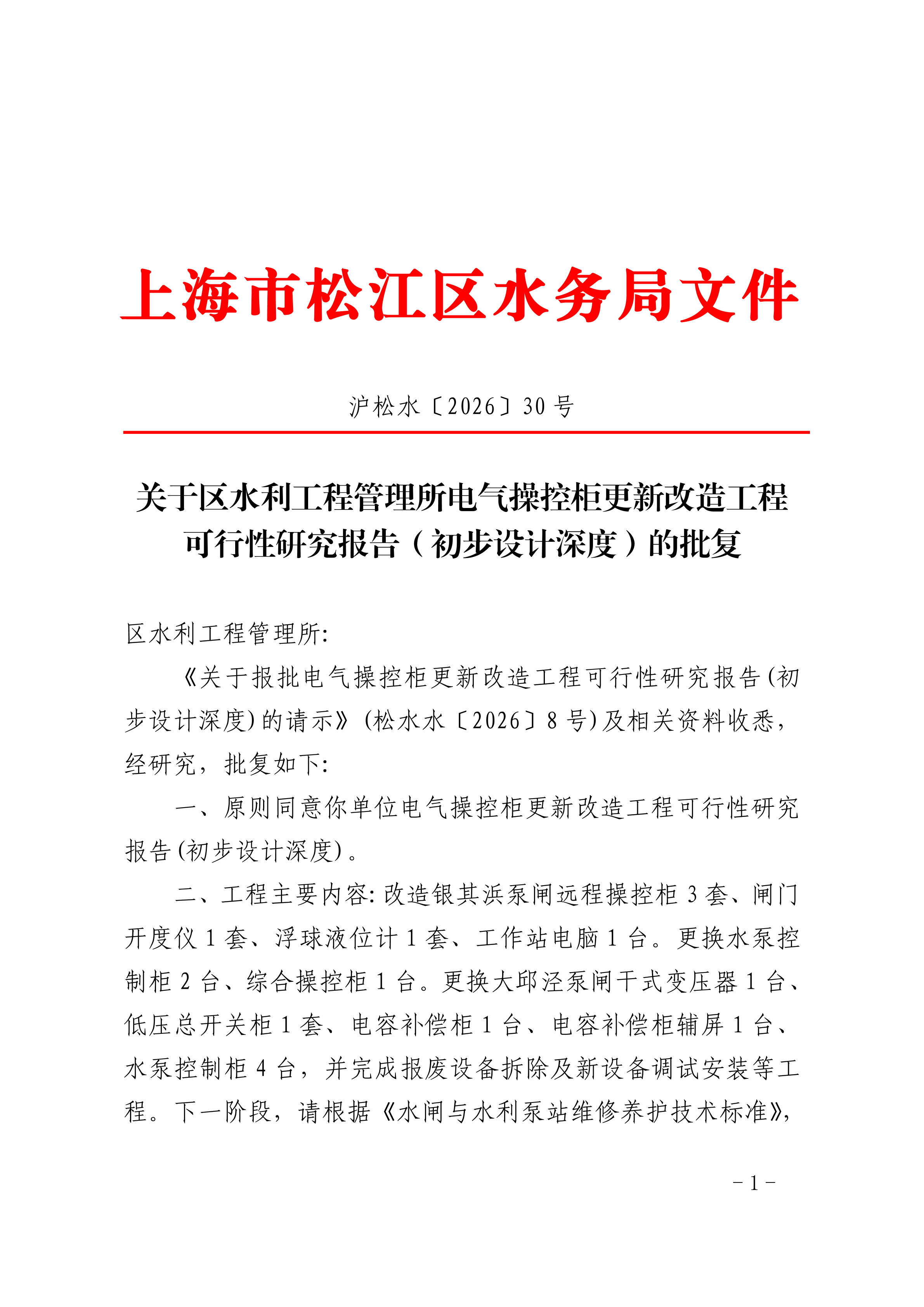

    关于区水利工程管理所电气操控柜更新改造工程

    可行性研究报告(初步设计深度)的批复



    区水利工程管理所:

    《关于报批电气操控柜更新改造工程可行性研究报告(初步设计深度)的请示》(松水水〔2026〕8号)及相关资料收悉,经研究,批复如下:

    一、原则同意你单位电气操控柜更新改造工程可行性研究报告(初步设计深度)。

    二、工程主要内容:改造银其浜泵闸远程操控柜3套、闸门开度仪1套、浮球液位计1套、工作站电脑1台。更换水泵控制柜2台、综合操控柜1台。更换大邱泾泵闸干式变压器1台、低压总开关柜1套、电容补偿柜1台、电容补偿柜辅屏1台、水泵控制柜4台,并完成报废设备拆除及新设备调试安装等工程。下一阶段,请根据《水闸与水利泵站维修养护技术标准》,进一步优化和细化工程设计方案,并严格控制工程投资。

    三、工程地点:银其浜泵闸、大邱泾泵闸。

    四、工程概算总投资133.48万元,其中建安费约125.69万元,其他费用约7.79万元,以财务监理审价为准。资金从你单位年度预算中列支。

    五、请依法依规实施招投标制度。

    六、请抓紧开展项目前期工作,依法办理本工程的供电审批及涉电安全评估手续。涉及林地、绿化以及土地等事宜,请按照市区相关要求办理手续。

    七、请参照《松江区区级城市维护项目管理办法》要求,以及国家和本市、区相关文件的规定,尽快完善项目程序,抓紧项目建设,并落实好项目建成后设施的长效管理养护工作。

    特此批复。





                       上海市松江区水务局

                        2026年2月5日
